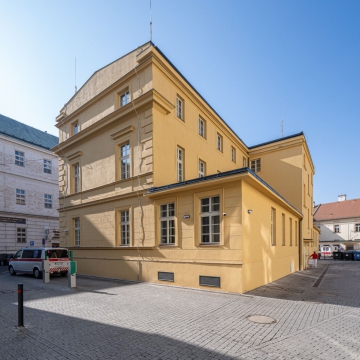

Rekonstrukce budovy "A" Ústavu hematologie a krevní transfuze - II. etapa

Investor:

Ústav hematologie a krevní transfuze

Realizace:

04/2024 - 01/2026

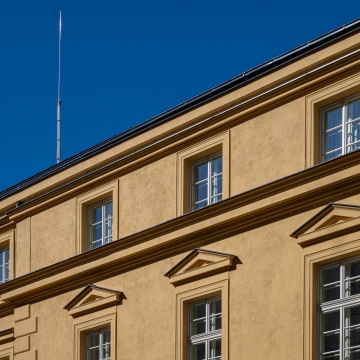

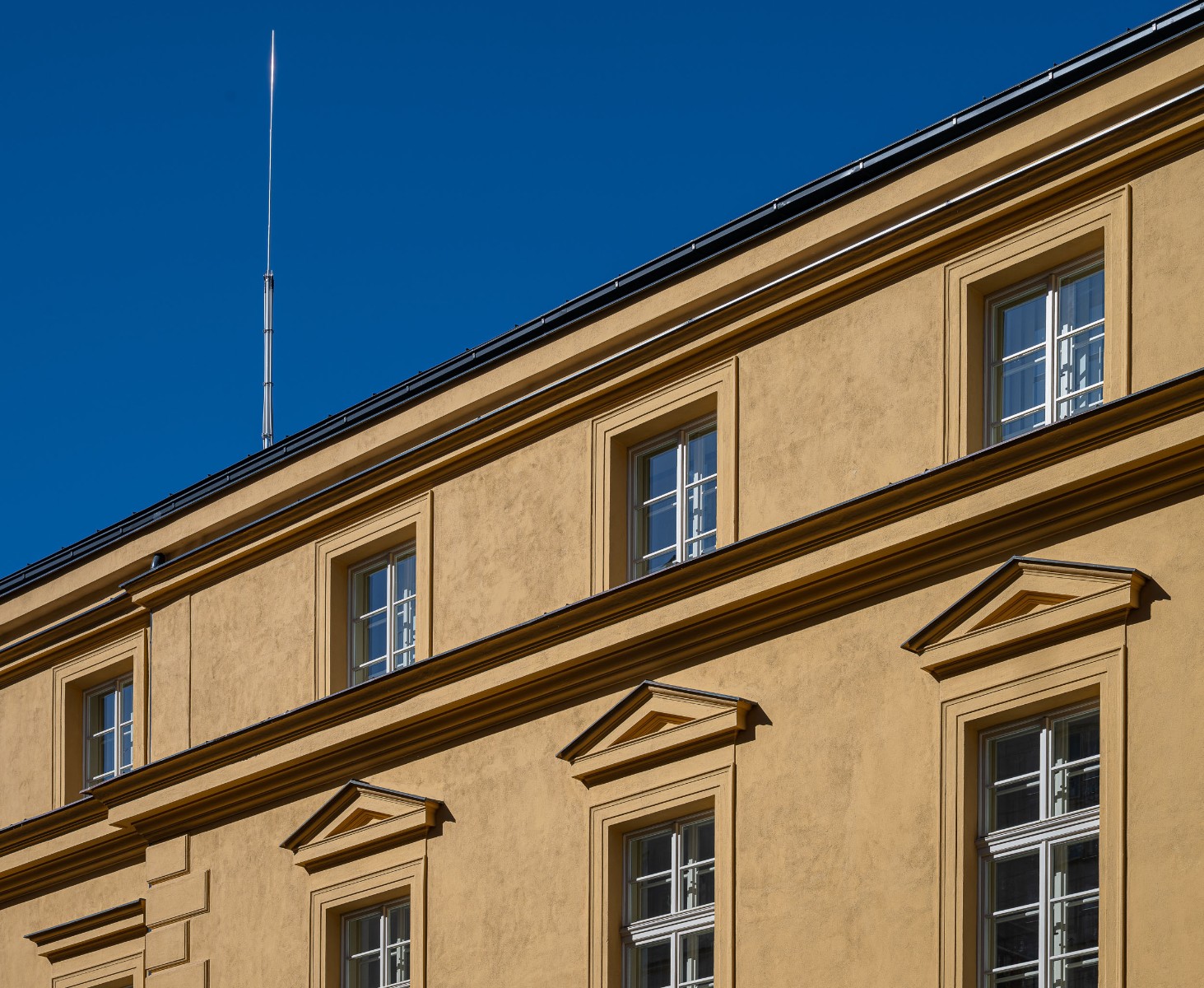

Druhá etapa rekonstrukce se nesla ve stejném duchu jako etapa první, zejména v důsledném respektování původního tvarosloví a použitých materiálů. Na nádvorním průčelí byla symetricky doplněna jednopodlažní přístavba a byl realizován nový krov se zatepleným střešním pláštěm. Oproti původnímu řešení byl rizalit nově doplněn o polovalbu. Střešní krytina zůstala věrná historické podobě — opět šlo o plech se stojatou drážkou. Nový krov byl vybudován jako dřevěná vazníková konstrukce se záklopem.

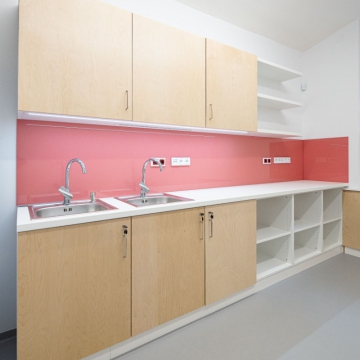

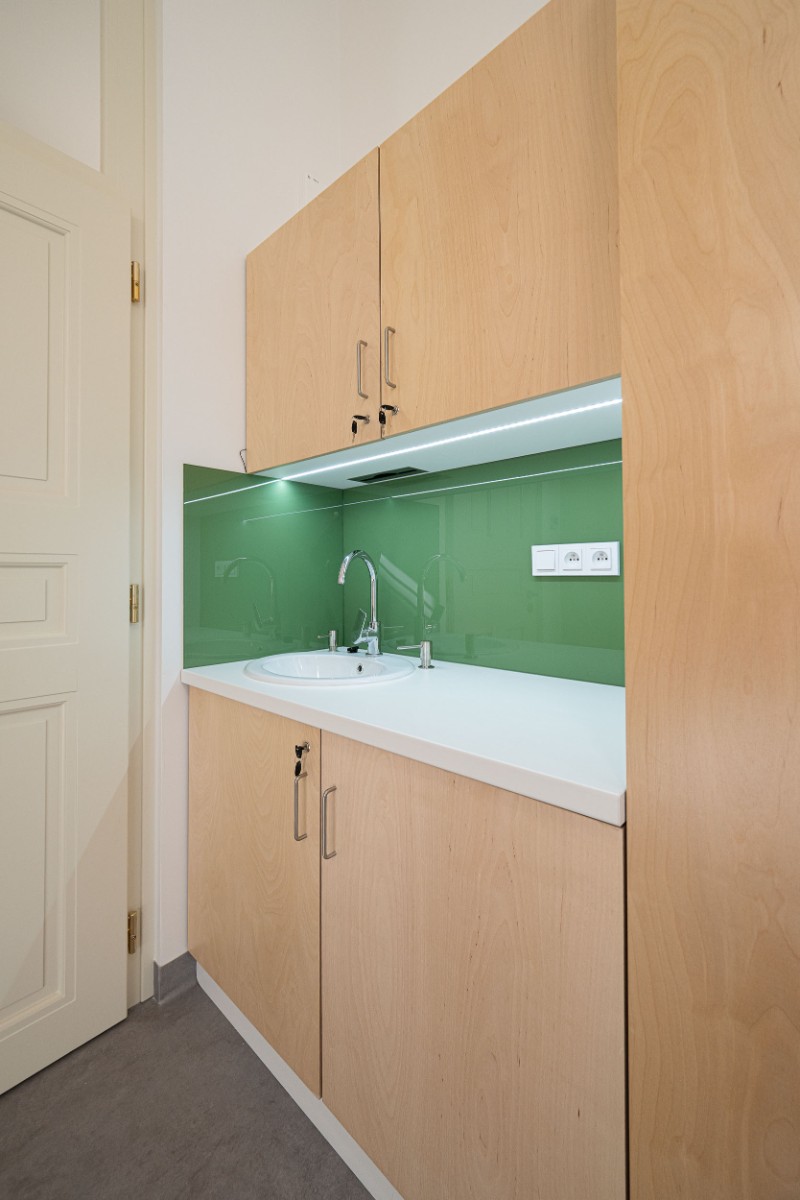

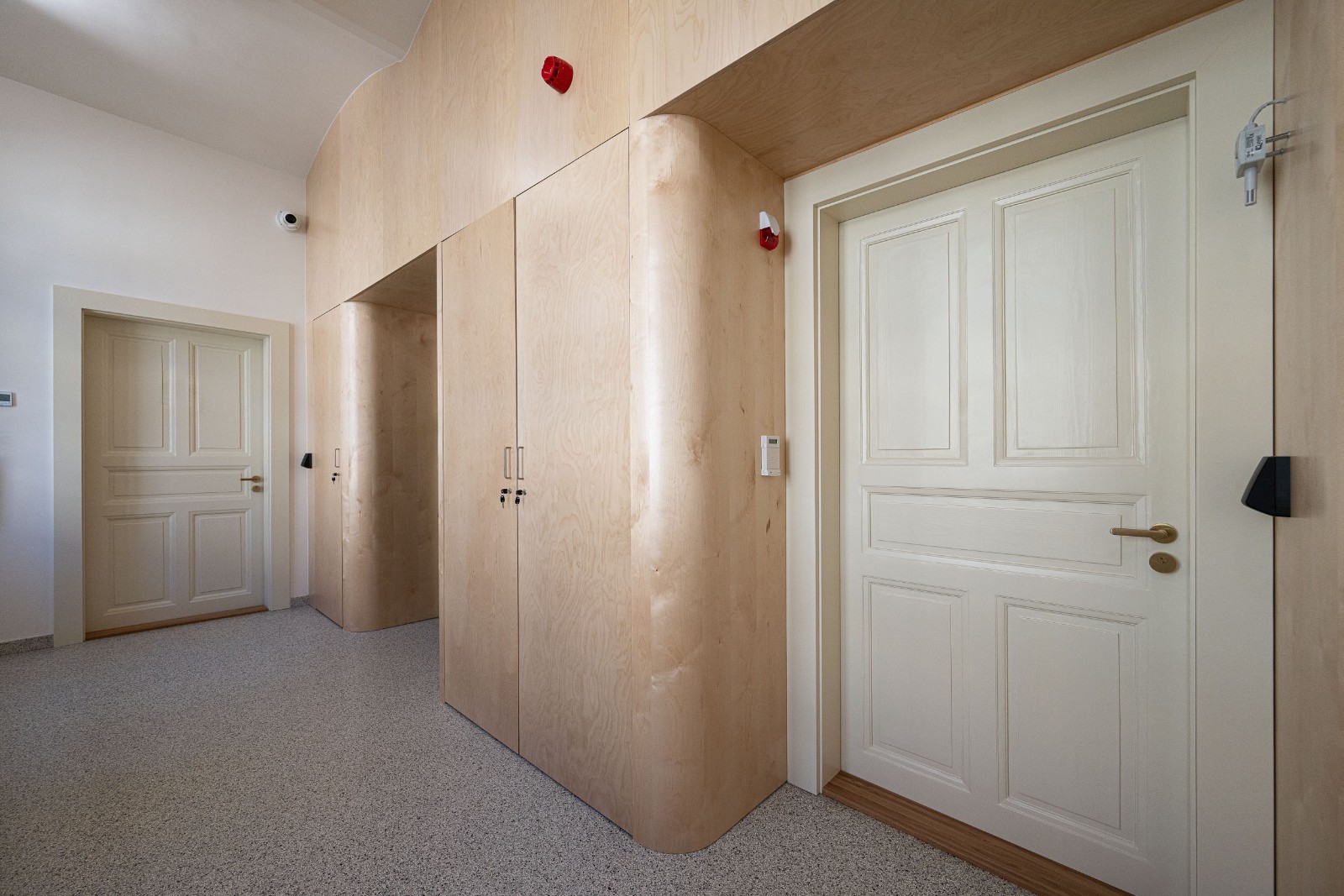

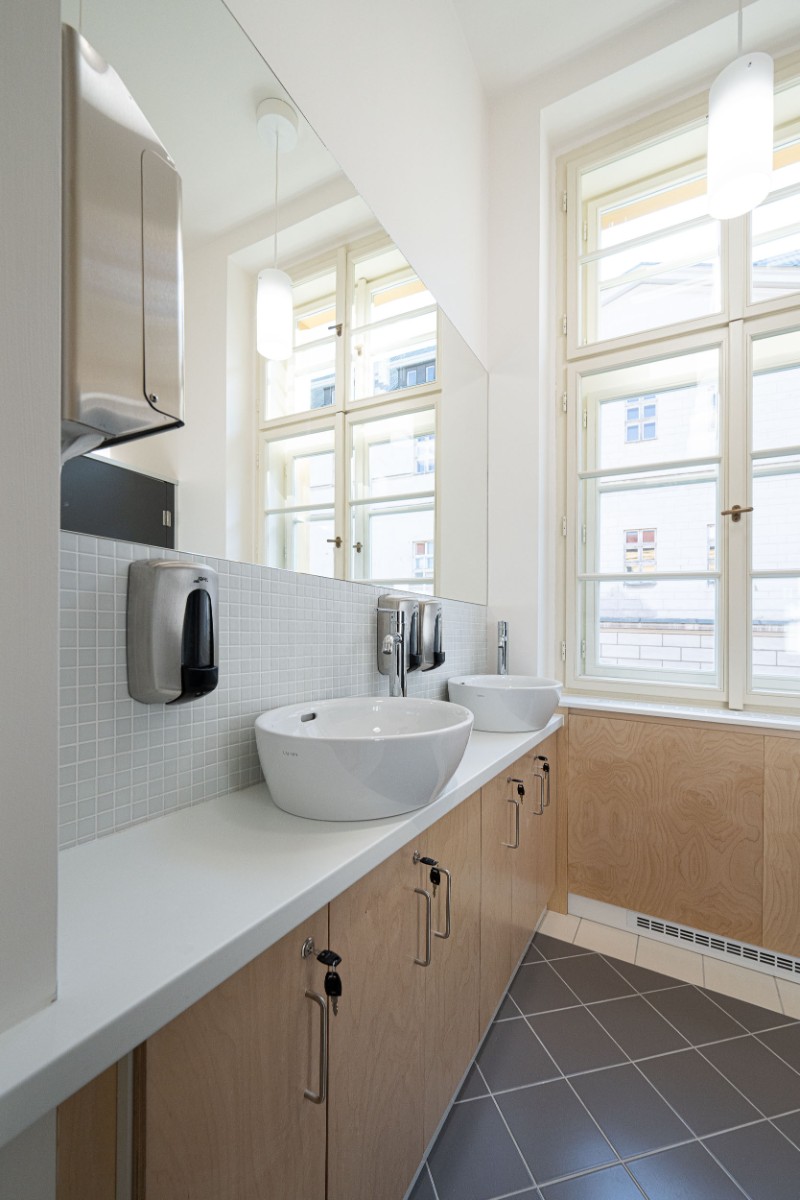

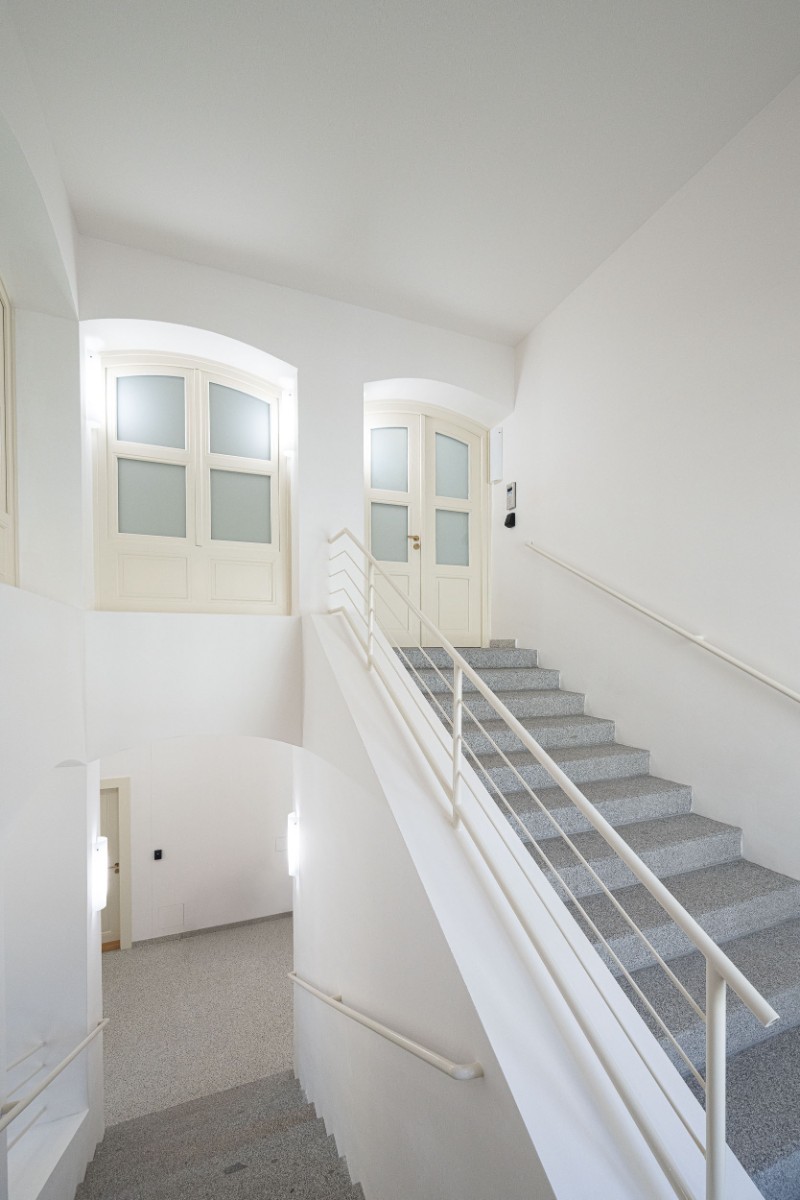

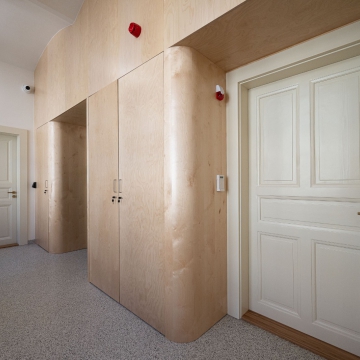

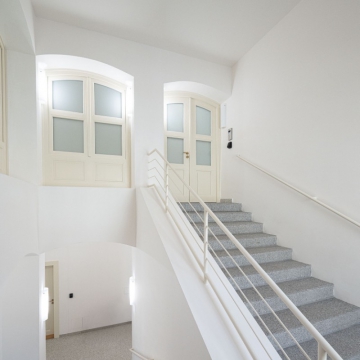

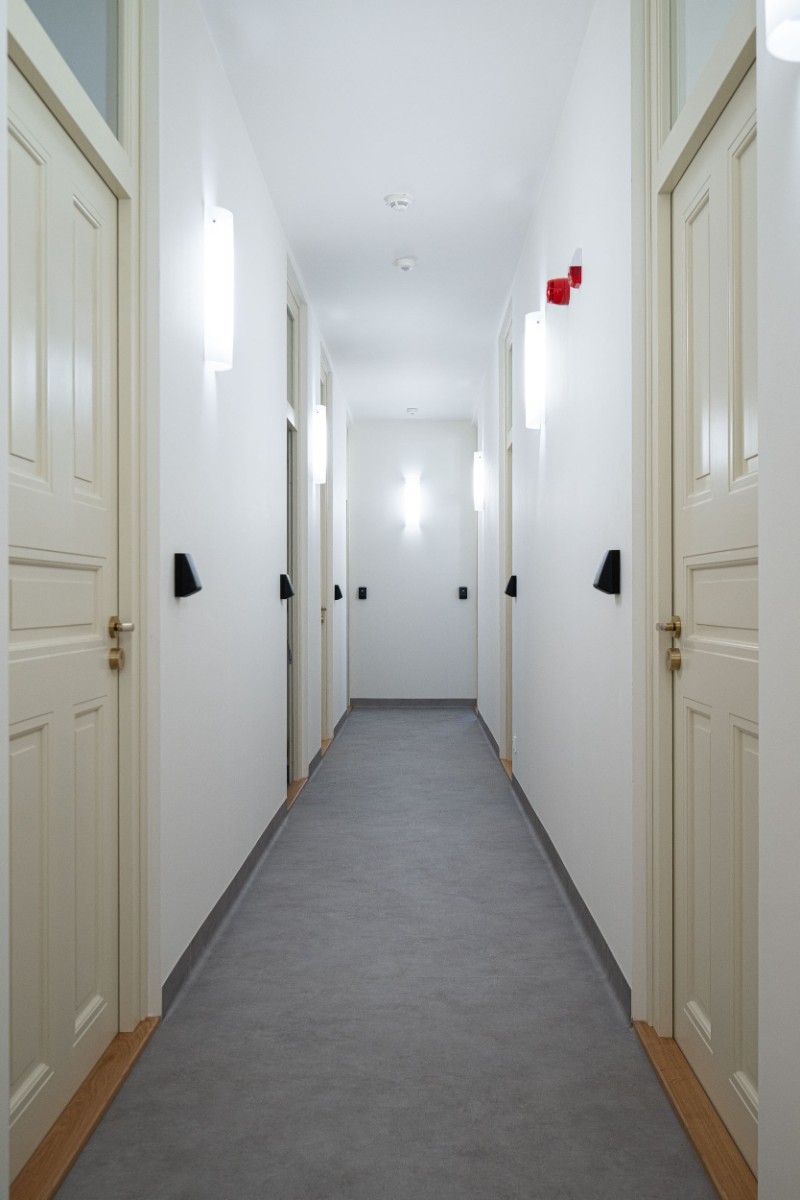

Stavebním pracím předcházel stavebně‑historický průzkum, který identifikoval hodnotné prvky určené k zachování. Původní dveře byly odborně restaurovány a buď ponechány na původním místě, nebo umístěny do jiných částí budovy. Dvě historicky hodnotná okna byla demontována, restaurována a následně osazena v prostorách schodiště, kde jsou snížené nároky na tepelně‑technické vlastnosti. Ostatní okna byla vyrobena nově jako špaletová, dle původního členění, s izolačním dvojsklem ve vnějším křídle. Vzhledem ke statusu kulturní památky bylo možné zateplit pouze nové krovy.

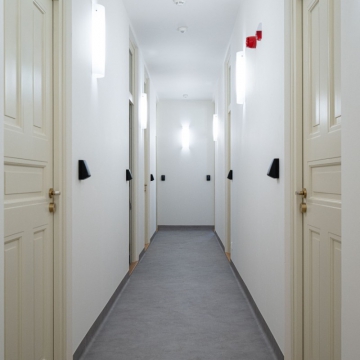

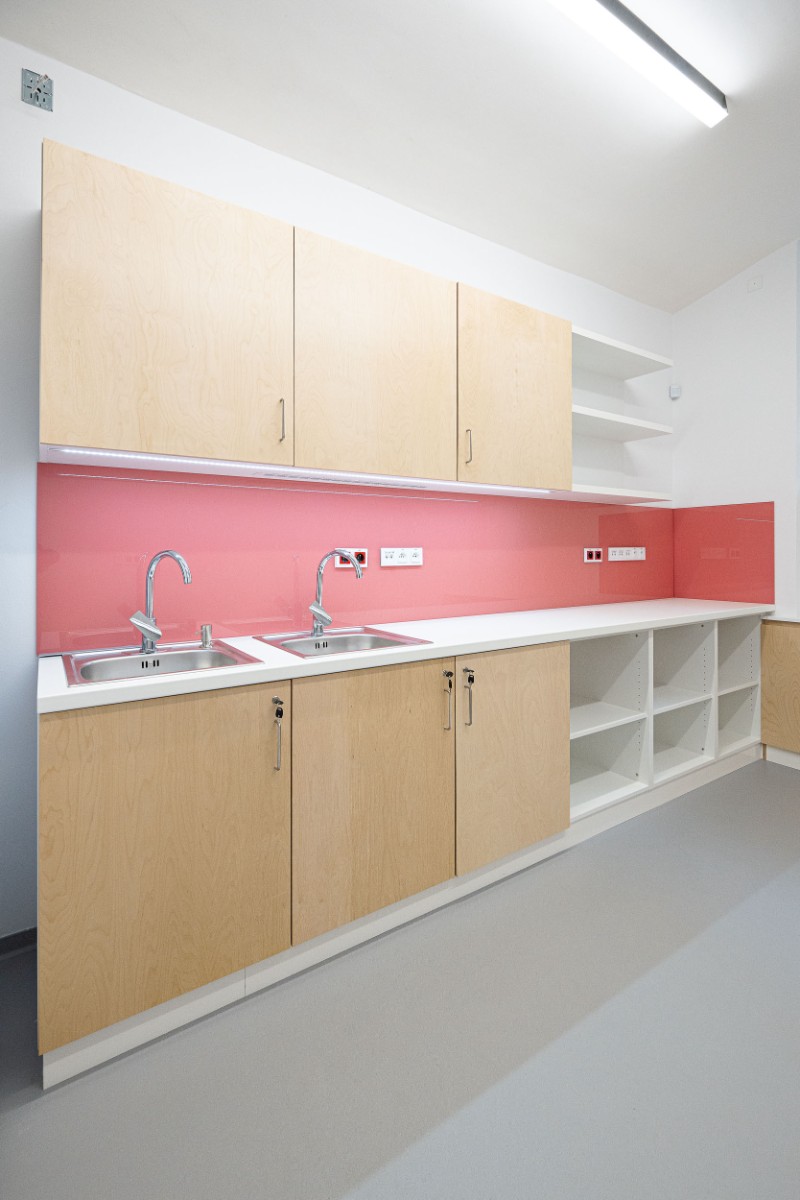

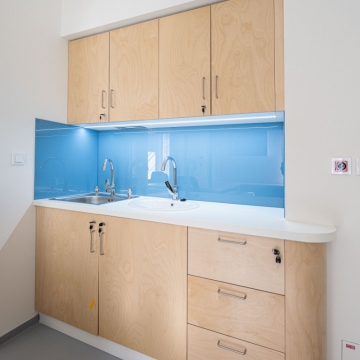

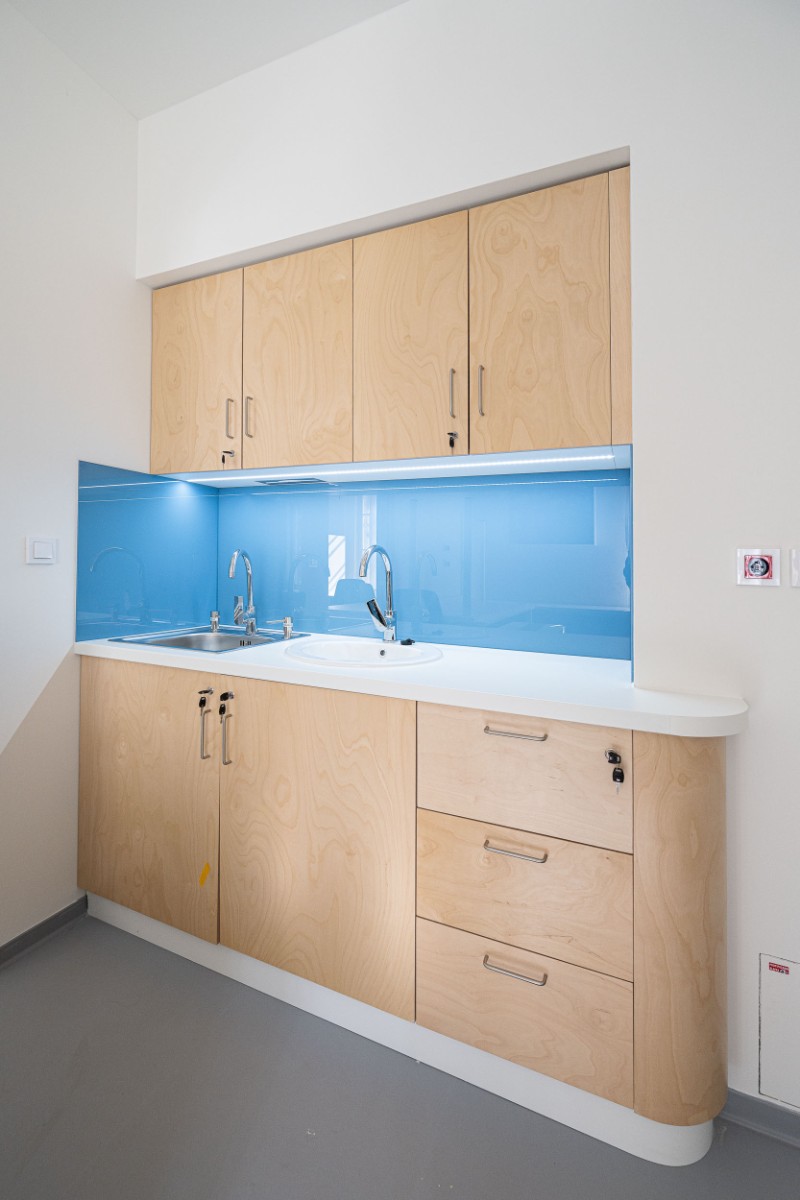

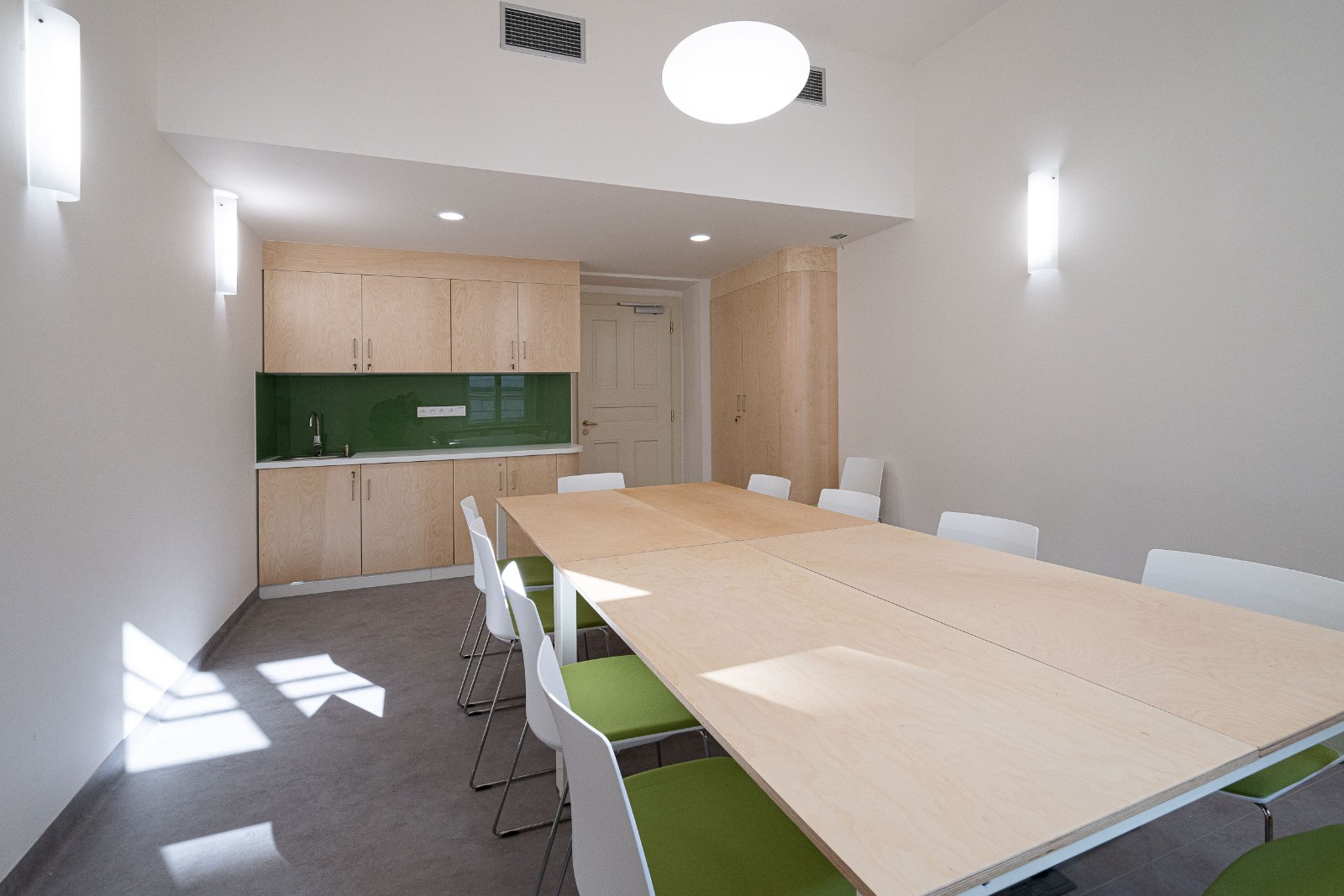

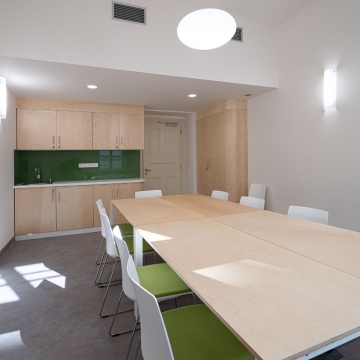

Stavební úpravy zahrnovaly vedle potřebných dispozičních úprav, které byly realizovány prostřednictvím zděných příček, také instalaci nového lůžkového výtahu, díky němuž se zpřístupnila všechna podlaží s výjimkou sníženého 1. PP určeného pro strojovnu VZT. Výtah navíc získal zastávku v úrovni terénu, přístupnou zvenčí. Pohyb v budově je tak plně bezbariérový.

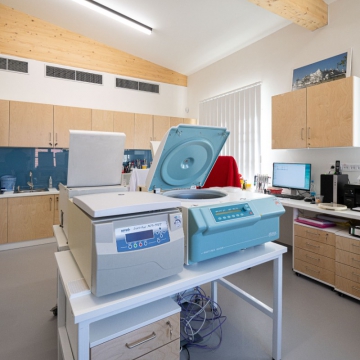

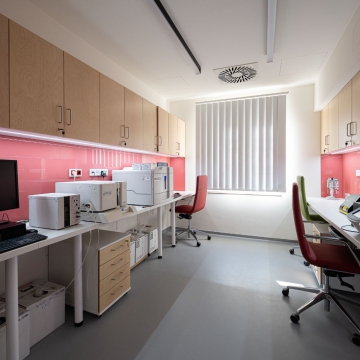

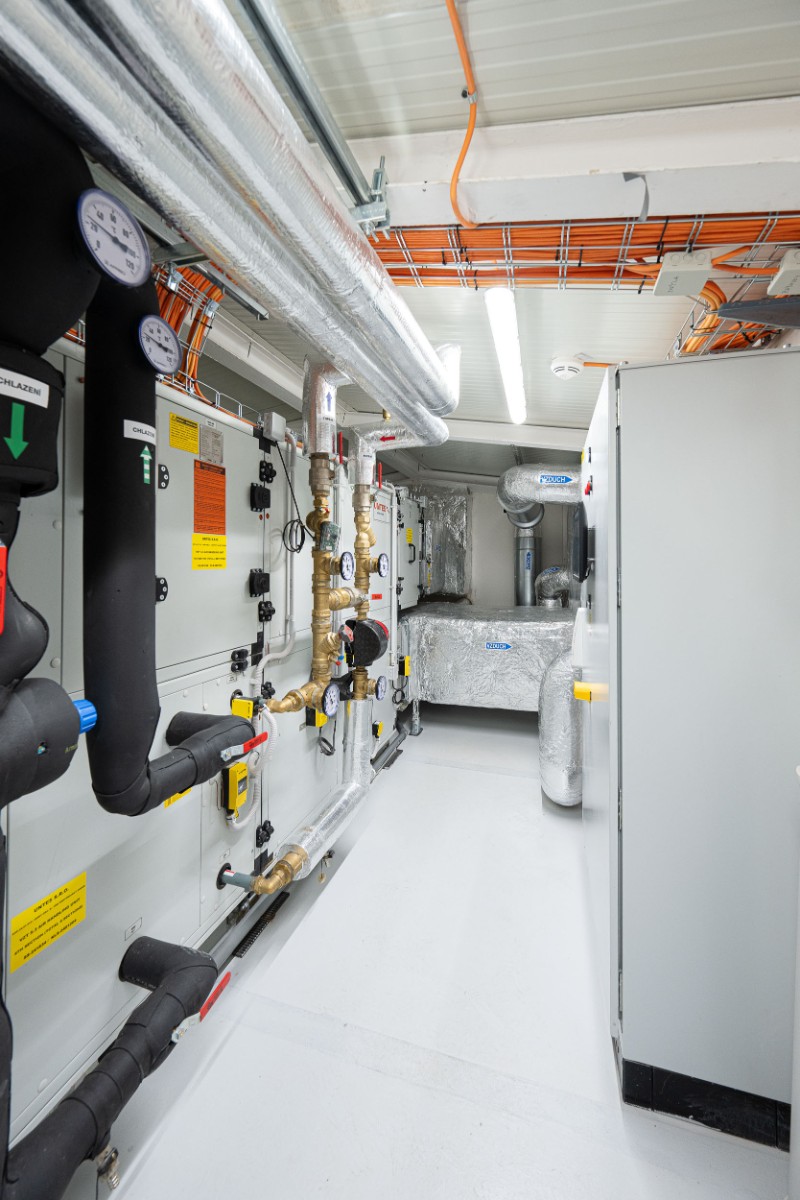

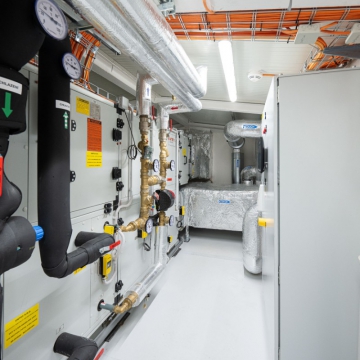

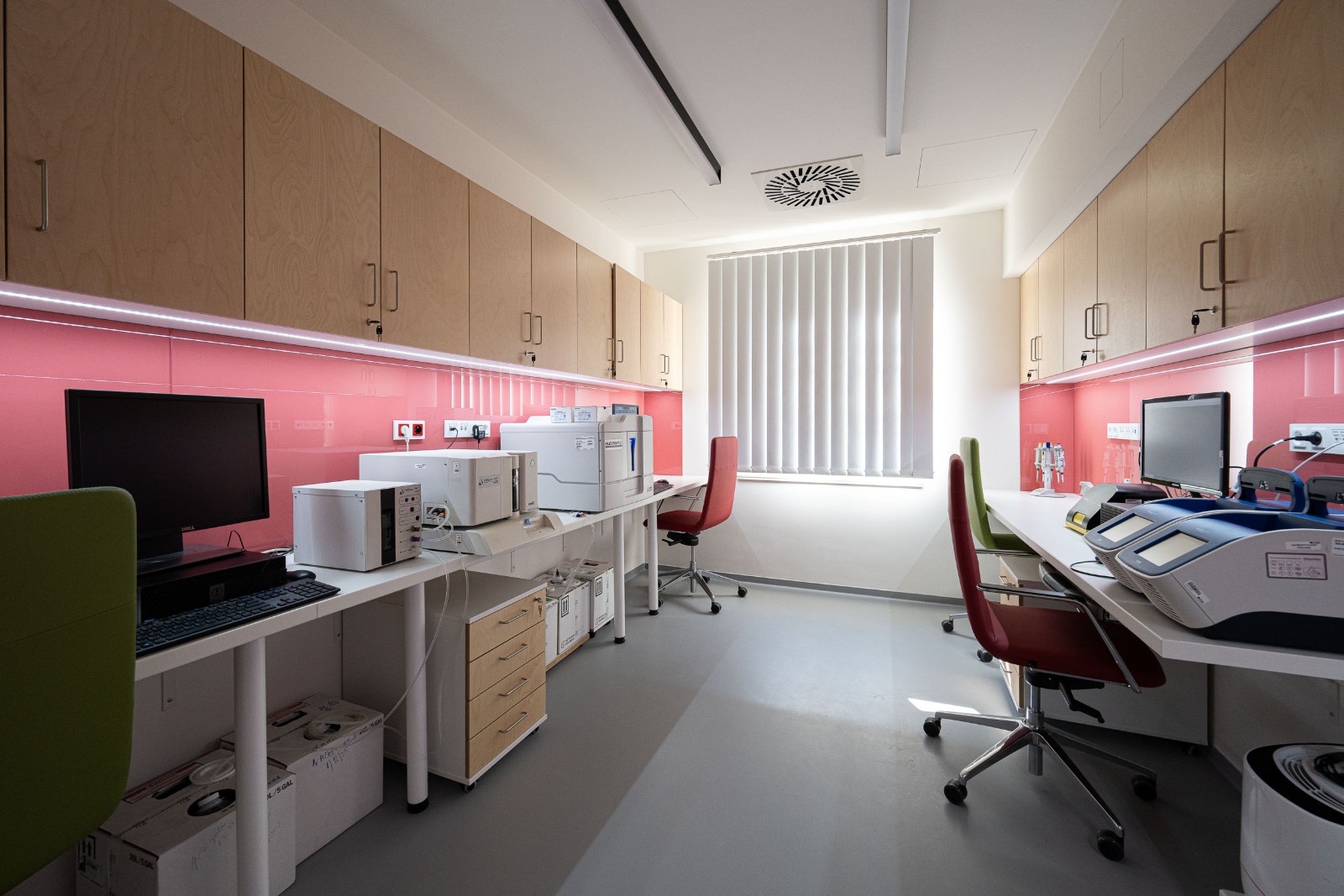

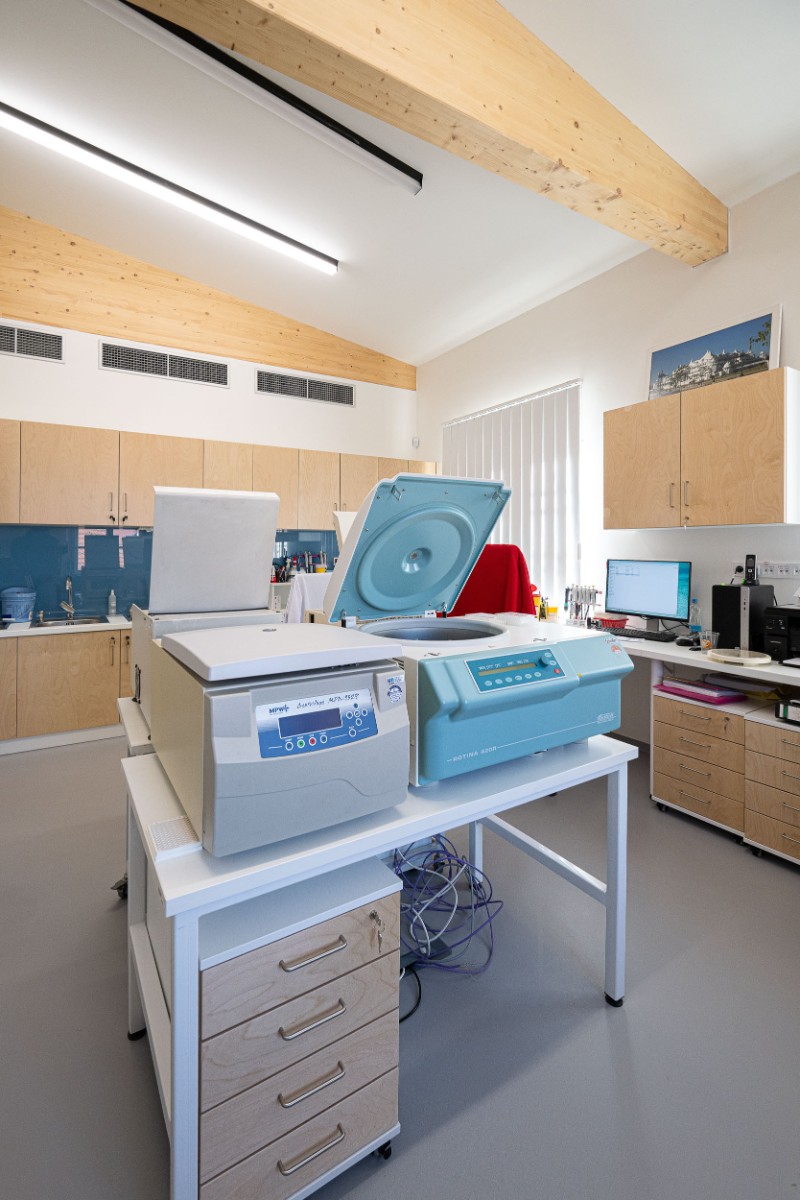

Rekonstrukce druhé etapy probíhala za plného provozu odběrového centra, modernizovaného již v první etapě. To kladlo mimořádné nároky na stavbyvedoucí a mistry, kteří museli zajistit podmínky umožňující nepřerušený provoz pro klíčové pracoviště ÚHKT. S tím souvisel i náročný přesun ozařovače krevních přípravků obsahujícího radioaktivní zdroj. Zařízení bylo přemístěno z rušené místnosti v 1. NP do nově připraveného prostoru v 1. PP. Před samotným přesunem bylo nezbytné stavebně upravit místnosti a doplnit TZB nutné pro bezpečný provoz ozařovače. Transport probíhal pomocí stavebního jeřábu pro manipulaci s břemenem o hmotnosti 2 200 kg přes stavební otvor mezi 1. NP a 1. PP. a vyžadoval specializovaná opatření, včetně supervize orgánů zajišťujících bezpečnostní dohled radioaktivních zařízení.

Během prací došlo k mimořádnému archeologickému nálezu — odhalení ohořelých trámů historické stropní konstrukce. Tento cenný doklad minulosti dokumentuje důsledky spojeneckého náletu z února 1945. Nalezené prvky byly předány městské části Praha 2, která zvažuje jejich začlenění do přístupných expozic či přímo do areálu ÚHKT.

Zakázka byla výjimečná i způsobem zpracování dokumentace skutečného provedení. Ta byla vytvořena metodikou BIM ve formě 4D modelu, který propojuje prostorový model budovy s databází informací o jednotlivých prvcích.

Foto: Viktor Tuček

Rekonstrukce budovy "A" Ústavu hematologie a krevní transfuze - II. etapa

Investor:

Ústav hematologie a krevní transfuze

Realizace:

04/2024 - 01/2026

Druhá etapa rekonstrukce se nesla ve stejném duchu jako etapa první, zejména v důsledném respektování původního tvarosloví a použitých materiálů. Na nádvorním průčelí byla symetricky doplněna jednopodlažní přístavba a byl realizován nový krov se zatepleným střešním pláštěm. Oproti původnímu řešení byl rizalit nově doplněn o polovalbu. Střešní krytina zůstala věrná historické podobě — opět šlo o plech se stojatou drážkou. Nový krov byl vybudován jako dřevěná vazníková konstrukce se záklopem.

Stavebním pracím předcházel stavebně‑historický průzkum, který identifikoval hodnotné prvky určené k zachování. Původní dveře byly odborně restaurovány a buď ponechány na původním místě, nebo umístěny do jiných částí budovy. Dvě historicky hodnotná okna byla demontována, restaurována a následně osazena v prostorách schodiště, kde jsou snížené nároky na tepelně‑technické vlastnosti. Ostatní okna byla vyrobena nově jako špaletová, dle původního členění, s izolačním dvojsklem ve vnějším křídle. Vzhledem ke statusu kulturní památky bylo možné zateplit pouze nové krovy.

Stavební úpravy zahrnovaly vedle potřebných dispozičních úprav, které byly realizovány prostřednictvím zděných příček, také instalaci nového lůžkového výtahu, díky němuž se zpřístupnila všechna podlaží s výjimkou sníženého 1. PP určeného pro strojovnu VZT. Výtah navíc získal zastávku v úrovni terénu, přístupnou zvenčí. Pohyb v budově je tak plně bezbariérový.

Rekonstrukce druhé etapy probíhala za plného provozu odběrového centra, modernizovaného již v první etapě. To kladlo mimořádné nároky na stavbyvedoucí a mistry, kteří museli zajistit podmínky umožňující nepřerušený provoz pro klíčové pracoviště ÚHKT. S tím souvisel i náročný přesun ozařovače krevních přípravků obsahujícího radioaktivní zdroj. Zařízení bylo přemístěno z rušené místnosti v 1. NP do nově připraveného prostoru v 1. PP. Před samotným přesunem bylo nezbytné stavebně upravit místnosti a doplnit TZB nutné pro bezpečný provoz ozařovače. Transport probíhal pomocí stavebního jeřábu pro manipulaci s břemenem o hmotnosti 2 200 kg přes stavební otvor mezi 1. NP a 1. PP. a vyžadoval specializovaná opatření, včetně supervize orgánů zajišťujících bezpečnostní dohled radioaktivních zařízení.

Během prací došlo k mimořádnému archeologickému nálezu — odhalení ohořelých trámů historické stropní konstrukce. Tento cenný doklad minulosti dokumentuje důsledky spojeneckého náletu z února 1945. Nalezené prvky byly předány městské části Praha 2, která zvažuje jejich začlenění do přístupných expozic či přímo do areálu ÚHKT.

Zakázka byla výjimečná i způsobem zpracování dokumentace skutečného provedení. Ta byla vytvořena metodikou BIM ve formě 4D modelu, který propojuje prostorový model budovy s databází informací o jednotlivých prvcích.
